C-5项目蒸汽发生器首件管板锻件投产

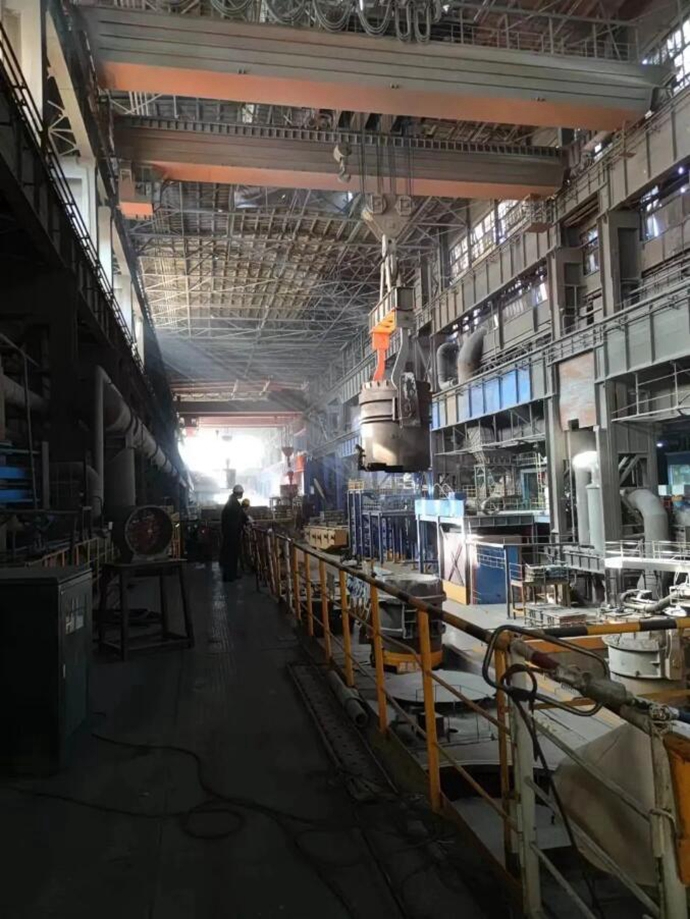

11月23日夜间,在中国第一重型机械股份公司齐齐哈尔市富拉尔基工厂炼钢车间,巴基斯坦恰希玛核电项目5号机组蒸汽发生器1#管板锻件完成熔炼和浇注,这标志着C-5项目长周期核岛主设备制造正式启动。

11月23日夜间,在中国第一重型机械股份公司齐齐哈尔市富拉尔基工厂炼钢车间,巴基斯坦恰希玛核电项目5号机组蒸汽发生器1#管板锻件完成熔炼和浇注,这标志着C-5项目长周期核岛主设备制造正式启动。随后两天将陆续完成C-5项目反应堆压力容器法兰接管段和蒸汽发生器2#管板锻件的熔炼和浇注工作。

管板和容器法兰接管段锻件是蒸汽发生器和反应堆压力容器设备制造的关键路径。近两年国内核电项目陆续开工建设,国内大型锻件供应商制造资源紧缺,特别是今年,锻件生产任务高度集中。

为推进C-5项目核岛主设备锻件顺利投料开工,在中国中原公司领导的大力支持和部署下,工程事业部设备采购部深入分析锻件投料前各项准备工作,全面筹划,及时跟踪,强化执行,高效协调工程事业部设计管理部、安全质量部、C-5现场项目部、设计院、巴方业主等各方力量,以“咬定青山不放松”的韧劲儿整体推进各项工作,保证资源上充分调动、时间上无缝衔接。与锻件供应商通过高层沟通、中间协调、专人跟踪的全方位方式,积极调动厂内生产资源,最终确保了顺利投料,为C-5项目建设工期提供坚实保障。

来源:中国中原对外工程有限公司


维德视频推荐
